如何正确安装HDPE双壁波纹管以及需要注意的安全事项!

作者:福建PE波纹管 发布日期:2021-08-10 16:02来源:HDPE双壁波纹管浏览量:
如何正确安装HDPE双壁波纹管以及需要注意的事项!
        一、管道施工 
  承插式柔性接口HDPE双壁波纹管 
  砂垫层基础:在槽底铺设设计规定厚度的砂垫层,采用水密法,用平板振动夯夯实1-2遍。夯实平整后,测线,并应预留沉降量。垫层宽度和深度必须严格控制,管道安装及闭水完成后,施工C2部分砂垫层基础,施工中要保证管道包角的角度。并在管道两侧每隔1米,管两侧设置木楔防止回填过程中管产生移动,中粗砂垫层与管座应密实,管底面必须与中粗砂垫层与管座紧密接触。 
  二、铺管 

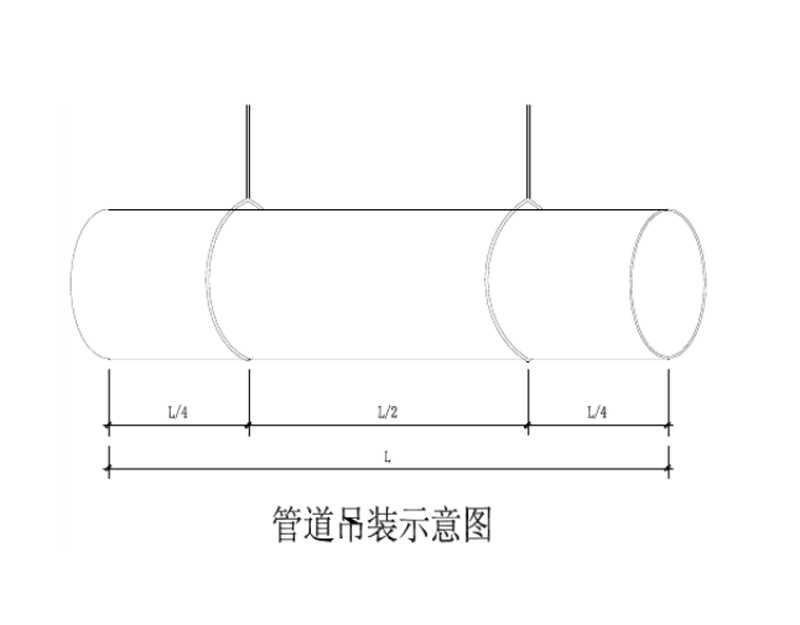

  (1)管道基础验收合格后方可进行铺管作业,吊装采用8T汽车吊,站位距离坑边3m以外,吊具采用尼龙吊装带,吊装位置距离管道边口500mm左右,吊装角度详见下图。吊装时要避免碰撞。施工时按照图纸要求,先确定沉泥井位置,遵循此原则将波纹管管道按照长度预先排设管道位置并放出每节管道的位置线,调整检查井位置。 
  (2)工作坑挖设:在接口处挖设工作坑,承口前大于等于600mm,承口后超过斜面长,两侧大于管径,深度大于等于200mm,保证作阶段管子承口悬空。分层回填,密实度按地面或路面要求,但不小于80%地面。

HDPE双壁波纹管
PE双壁波纹管
  三、安装 
  (1)稳管:安管不得扰动管道基础,管道安装从下游上游进行。管道就位后,为防止滚管,应在管两侧适当加两组四个楔形木垫块。HDPE双壁波纹管管道安装时应将管道流水面、高程逐节调整,确保管道纵断面高程及平面位置准确。每节管就位后,应进行固定,以防止管子发生位移。稳管时,先进入管内检查对口,减少错口现象。管内底高程偏差在±10mm内,偏差不超过10mm,相邻管内底错口不大于3mm。 
  (2) 对口 
  A. 清理管膛、管口:将承插口内的所有杂物予以,并擦洗干净,然后在承口内均匀涂抹非油质润滑剂。 
  B. 清理胶圈:将胶圈上的粘接物清擦干净,并均匀涂抹非油质润滑剂。 
       C. 插口上套胶圈:密封胶圈应平顺、无扭曲。安管时,胶圈应均匀滚动到位,放松外力后,回弹不得大于10mm,把胶圈弯成心形或花形(大口径)装入承口槽内,并用手沿整个胶圈按压一遍,确保胶圈各个部分不翘不扭,均匀一致卡在槽内。橡胶圈就位后应位于承插口工作面上。胶圈放置在管道插口段个波纹凹槽内。 
  D.顶装接口 
  a.顶装接口时,采用龙门架,对口时应在已安装稳固的管子上拴住吊装带,在待拉入管子承口处架上后背横梁,用吊装带和倒链连好绷紧对正,两侧同步拉倒链,将已套好胶圈的插口经撞口后拉入承口中。注意随时校正胶圈位置和状况。 
PE波纹管
  b.安装时,顶、拉速度应缓慢,并应有专人查胶圈滚入情况,如发现滚入不均匀,应停止顶、拉,用凿子调整胶圈位置,均匀后再继续顶、拉,使胶圈达到承插口的预定位置。 
  d.管道安装应特别注意密封胶圈倒链拉入法安管 
  E. 检查中线、高程:每一管节安装完成后,应校对管体的轴线位置与高程,符合设计要求后,即可进行双壁波纹管管体轴向锁定和两侧固定。 
  F. 用探尺检查胶圈位置:检查插口推入承口的位置是否符合要求,用探尺伸入承插口间隙中检查胶圈位置是否正确。 
  G. 锁管:铺管后为防止前几节管子的管口移动,可用尼龙绳和倒链锁在后面的管子上。保证机械设备完好。机械作业半径内严禁站人对于动火作业需开动火证。 
  夜间施工配备足够照明,施工便道以及施工作业点做到不留盲点。加强基坑监测,发现问题及时能报各施工方,并会同维护单位做好应急处理。当施工时发现土壤有裂缝、落土或滑动现象时,应采取加固措施或排除险情后再施工。 
  (7)运输道路应平整坚实,坡度和转弯半径应符合有关规定。场内临时便道限速20Km/h。交叉路口施工时,提前修筑好临时便道,断开交叉路口时,设置警示牌。 
    四、HDPE双壁波纹管安装应急措施: 
       雨季施工保证措施 
  雨天不宜进行接口施工,如需施工时,应采取防雨措施,确保管口及接口材料不被雨淋。 
  杜绝麻痹大意思想的存在,消灭存在员工内心的消极思想。在每周的例会上,进行必要的教育。 
双壁波纹管
   现场部署: 
  雨季来临时,随时做好沟槽排水及管道防止漂浮准备。 
       沟槽 
  在强降雨到来时,雨季领导小组必须设专人值班,加强巡察,观察施工现场,并做好记录,发现险情及时组织抢险队人员抢险;雨季来临之前,检查好PE双壁波纹管等排水设施,组织好抢险人员,并对职工宿舍、食堂、机具、料场防雨棚等临时设施进行检查,保证雨季施工。 
  雨季期间,各分包单位必须定期清理各自所辖区域内的临时集水井、沟槽内排水沟的畅通,当雨水天气到来前提前铺设好排水泵以及排水管道,以保证雨后能在较短的时间排出积水。基坑上口设置止水埝,并挖明沟排水,防止水浸泡基坑上边。 
   管道 
  将符合回填条件的中粗砂状在尼龙编织袋中,堆放在基坑禁载区外,在有雨天来临前放置在未回填的管道上,防止管道漂浮。待达到回填条件时直接将尼龙袋中砂倒入沟槽内。 
   检查工作 
  对施工现场进行检查,主要检查部位: 
  基坑边坡:是否有排水沟、止水埝,边坡是否有漏水情况。雨季施工领导小组定期(一个星期以及雨后)检查,如护坡有异动,必须通知工程经理和总工采取相应处理措施,同时停止一切坑底施工作业。以上就是正确安装HDPE双壁波纹管以及需要注意的事项.文章由小拓辛苦编缉,希望对您有用,祥尽之处请拨打客服电话. 
HDPE双壁波纹管:
